В связи со строительством новой железнодорожной ветки Китай — Кыргызстан — Узбекистан, Джалал-Абадское предприятие электрических сетей, филиал ОАО «Национальная электрическая сеть Кыргызстана», проводит работы по переносу и реконструкции электрических сетей. Эти мероприятия направлены на устранение препятствий для строительства и поддержание надежности электроснабжения потребителей.
Статус работ по инфраструктуре

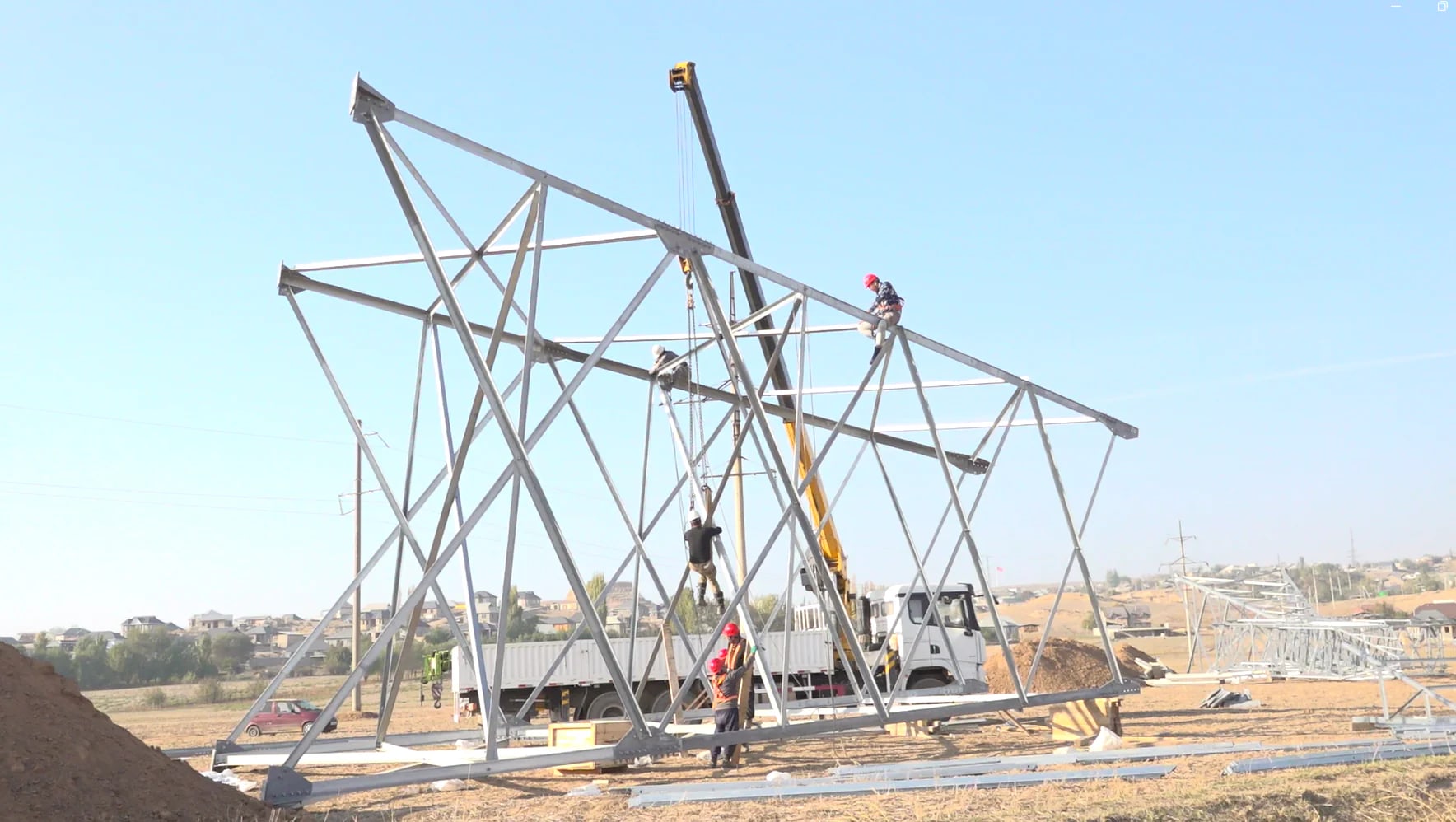

Первоначально для проекта было определено 62 участка (пикета) электрических сетей, работающих напряжением от 0,4 до 500 киловольт. По данным источников, на данный момент работы по переносу воздушных линий электропередачи ведутся на 26 пикетах.
Статус работ по сетям
Из общего числа пикетов, относящихся к сетям напряжением 0,4–10 киловольт, 23 пикета уже полностью отремонтированы, а на 13 пикетах работы ведутся в активном режиме. Что касается текущего этапа, на 26 пикетах продолжаются работы по переносу воздушных линий электропередачи. При этом на 10 из этих объектов работы выполняются силами самих потребителей.
По оставшимся 16 объектам, где ведутся работы, подготовлена проектно-сметная документация (ПСД), и дальнейшие мероприятия планируется проводить на конкурсной основе.
Цели проведения работ
Проводимые мероприятия призваны обеспечить условия для строительства железной дороги в установленные сроки, соблюдая при этом требования безопасности электрических сетей и сохраняя бесперебойность электроснабжения для потребителей.
